IV. ЛОГИСТИКА

7.  Виды логистики: закупочная, производственная, распределительная

Важность закупочной, производственной, распределительной логистики

В ЛЦ каждая организация покупает МР у предыдущих поставщиков, добавляет к ним ценность и продает их следующим потребителям. Таким образом, МР все дальше перемещаются по цепи поставок, и каждая закупка становится свого рода толчком для продолжения этого перемещения. Таким образом, снабжение предприятий различными видами МР является механизмом, который фактически запускает МП в движение по цепи поставок.

Закупочная логистика – это деятельность по управлению МП в процессе снабжения предприятия МР: сырьем, материалами, комплектующими, товарами. Она занимается организацией всех видов деятельности, связанных с получением МР и услуг от поставщиков: закупку, доставку, приемку, временное хранение МР и др. Снабжение – это важная функция логистики по двум основным причинам:

1) от цены и качества МР, своевременности их поставок зависит эффективность производственного процесса (отсутствие брака, сбоев, простоев, низкая себестоимость), качество ГП и, в конечном итоге, качество обслуживания потребителей;

2) на снабжение приходится значительная доля общих расходов предприятия (в среднем, около 60 %), поэтому даже небольшие улучшения в этой области могут принести существенные выгоды.

Таким образом, эффективная организация снабжения является основой для повышения эффективности деятельности и конкурентоспособности предприятия.

МП на пути от первичного источника сырья до конечного потребителя проходит ряд производственных звеньев. Управление МП на этом этапе имеет свою специфику и называется производственной логистикой. Целью производственной логистики является снижение затрат и повышение качества продукции в процессе преобразования МП в технологических процессах производства ГП. Важность эффективного решения задач производственной логистики за счет оптимизации управления МП определяется снижением себестоимости, времени выполнения заказов, оперативным реагированием на изменения рыночного спроса по количеству и ассортименту продукции и, в конечном счете, повышением эффективности функционирования и конкурентоспособности предприятии.

Важность распределительной логистики определяется тем, что улучшение работы в сфере распределения товаров не требует таких больших дополнительных капиталовложений, как, например, освоение выпуска нового товара, и при этом обеспечивает высокую конкурентоспособность поставщика за счет снижения себестоимости, сокращения времени выполнения заказа, соблюдения согласованного графика поставок. Денежные средства, вложенные в сферу распределения, влияют на положение поставщика на рынке гораздо сильнее, чем те же средства, вложенные в сферу производства. То есть высокая конкурентоспособность зависит не от величины капитальных вложений, а от умения правильно организовать логистический процесс.

Основные задачи и цели закупочной, производственной, распределительной логистики

Цель закупочной логистики – создание надежного и беспрерывного МП в организацию с максимально возможной экономической эффективностью. Основу экономической эффективности составляет поиск и закупка необходимых материалов удовлетворительного качества по минимальным ценам. К основным задачам закупочной логистики относят:

·        информационные: определение потребности в МР; исследование рынков закупок; задача "сделать или купить"; задача выбора поставщика;

·        задачи реализации;

·        задачи интеграции и координации закупок с производством, сбытом, складированием, транспортированием, а также с поставщиками:

1) тесное взаимодействие с подразделениями, использующими МР, развитие взаимоотношений, понимание их запросов;

2) обсуждение ассортимента, объемов, сроков, цены, требований по качеству, упаковке, таре и других параметров поставок с заинтересованными сторонами (конструкторами, технологами, производственниками, специалистами по УЗ, складскими работниками, транспортниками и др.);

3) согласование деятельности подразделений предприятия, участвующих в продвижении МП от поставщика к месту его непосредственного использования на предприятии;

4) анализ отношений с поставщиками, отбор поставщиков для организации долгосрочного сотрудничества, соблюдение правил работы с поставщиками и т.п.

К общим задачам (функциям) производственной логистики относятся:
1) планирование и диспетчирование производства на основе прогноза потребностей в ГП и заказов потребителей;
2) разработка планов-графиков производственных заданий цехам и др. производственным подразделениям;
3) разработка графиков запуска-выпуска продукции, согласованных со службами снабжения и сбыта;
4) установление нормативов незавершенного производства и контроль за их соблюдением;
5) оперативное управление производством и организация выполнения производственных заданий;
6) контроль за количеством и качеством ГП;
7) участие в разработке и реализации производственных нововведений;
8) контроль за себестоимостью производства ГП.

Задачи распределительной логистики:

·        на микроуровне
-   планирование процесса реализации товара,
-   организация получения и обработки заказа,
-   выбор вида упаковки, принятие решений о комплектации, организация выполнения операций, предшествующих отгрузке,
-   организация отгрузки продукции,
-   организация доставки и контроль транспортирования.
-   организация послереализационного обслуживания;

·        на макроуровне
-   выбор схемы распределения МП (канала доведения продукции до потребителя?),
-   определение оптимального количества РЦ (складов).
-   определение оптимального места расположения РЦ (складов) на обслуживаемой территории и др.

Толкающие и тянущие системы

Толкающая система – это такая организация движения МП, при которой МР подаются с предыдущей операции на последующую в соответствии с заранее сформированным жестким графиком. МР «выталкиваются» с одного звена ЛС на другое (рис.7.1). Каждой операции общим расписанием устанавливается время, к которому она должна быть завершена. Полученный продукт «проталкивается» дальше и становится запасом незавершенного производства на входе следующей операции. То есть такой способ организации движения МП игнорирует то, что в настоящее время делает следующая операция (занята выполнением совсем другой задачи или ожидает поступления продукта для обработки). В результате появляются задержки в работе и рост запасов незавершенного производства.

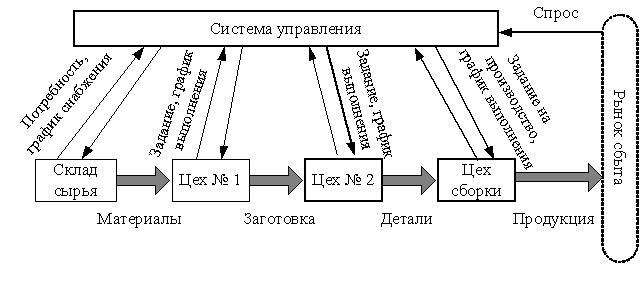

Рис. 7.1. Принципиальная схема толкающей системы

Тянущая система – это такая организация движения МП, при которой МР подаются («вытягиваются») на следующую технологическую операцию с предыдущей по мере необходимости, а поэтому жесткий график движения МП отсутствует. Размещение заказов на пополнение запасов МР или ГП происходит, когда их количество достигает критического уровня (рис. 7.2).

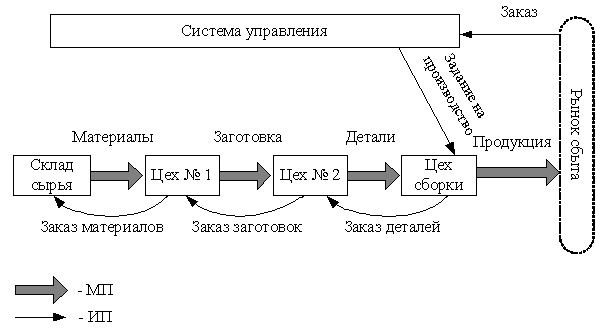

Рис. 7.2. Принципиальная схема тянущей системы

Тянущая система основана на «вытягивании» продукта последующей операцией с предыдущей операции в тот момент времени, когда последующая операция готова к данной работе. То есть когда в ходе одной операции заканчивается обработка единицы продукции и посылается сигнал-требование на предыдущую операцию. И предыдущая операция отправляет обрабатываемую единицу дальше только тогда, когда получает на это запрос.

Логистические концепции MRP (планирование потребности в материалах) и JIT (точно в срок) в производственной логистике

MRP (планирование потребности в материалах)

Идея концепции «планирования потребностей в материалах» – сначала определяется, сколько и в какие сроки необходимо произвести ГП. Затем определяются время и необходимые количества МР для выполнения производственного расписания. Концепции «планирования потребностей/ресурсов» реализуют толкающие системы. Основная цель концепции – обеспечение потока плановых количеств МР и запасов продукции на горизонте планирования.

Необходимые условия реализации концепции «планирование потребностей/ресурсов»: использование эффективных математических методов прогнозирования, планирования, организации производственных процессов; наличие средств вычислительной техники, позволяющей автоматизировать решение оптимизационных задач, планирование и управление производством, оперативное управление технологическими процессами.

При выборе метода организации управления МП необходимо выяснить, с каким видом спроса имеет дело организация: зависимым или независимым. Если общий спрос формируется большим количеством отдельных покупателей, каждый из которых независимо от других нуждается в каком-то товаре, то имеет место независимый спрос. Если же, например, производитель использует ряд компонентов для изготовления продукта, то спрос на каждый из этих компонентов связан друг с другом и зависит от производственного плана изготовления конечного продукта. В этом случае имеет место зависимый спрос. При зависимом спросе становится возможным планирование потребности в материалах (material requirements planning) или MRP. Суть этого подхода заключается в расчете потребностей во всех видах материалов, сырья, комплектующих, деталей, необходимых для производства каждого продукта из основного графика в требуемом объеме, и подаче соответствующих заказов на поставку.

Преимущества MRP

·        MRP оперирует данными не о прошлом потреблении, а о будущих потребностях.
·        Снижение объема запасов, т.е. экономия финансов, площадей, персонала и т.д.
·        Повышение скорости оборачиваемости запасов.
·        Отсутствие задержек, вызванных нехваткой материалов.
·        Уменьшение количества срочных заказов.
·        Возможность использования данных MRP для планирования других логистических видов деятельности как на предприятии, так и в цепи поставок.

Проблемы MRP

·        Требуется большой объем подробной и точной информации и необходимых вычислений.
·        Низкая гибкость не позволяет оперативно реагировать на внешние изменения.
·        Наличие очень сложных систем управления большой размерности и загруженности, что может повлечь значительное число сбоев в системе.
·        Размер заказов, предлагаемый MRP, может быть неэффективен.
·        MRP может не учитывать ограничений по мощности и другим параметрам.
·        Дорогостоящее и долговременное внедрение.

Одним из масштабных расширений MRP является планирование производственных ресурсов (manufacturing resource planning) или MRPII, предусматривающее планирование всех другим производственных ресурсов: сотрудников, оборудование, сооружений, финансов, транспорта и т.д.

Концепция "точно в срок" (JIT)

Идея концепции "точно в срок" – синхронизация процессов доставки МР и ГП в необходимых количествах точно к тому моменту, когда звенья логистической цепи в них нуждаются для выполнения заказа, заданного подразделением-потребителем. Концепции «точно в срок» реализуют тянущие системы. Цель концепции «точно в срок» – минимизация затрат, связанных с созданием запасов. Необходимые условия реализации концепции JIT:
·        наличие в экономической системе надежных поставщиков;
·        использование систем обмена информацией о требуемых МР, например, канбан для JIT;
·        высокая скорость физической доставки МР, в том числе за счет сокращения времени промежуточного хранения и ожидания грузопереработки;
·        точная информация о текущем состоянии производства, точные прогнозы на ближайшее будущее. Для этого при организации и оперативном управлении производственных процессов должны использоваться надежные телекоммуникационные системы и информационно-компьютерная поддержка.

В основе этой концепции лежит уверенность, что запасы возникают из-за плохого управления, плохой координации работ и поэтому проблемы прячутся в запасы. Отсюда следует вывод, что надо отыскать причины, вызывающие разницу между предложением и спросом, улучшить выполнение операций, после чего запасы исчезнут. В более широком значении JIT рассматривает предприятие как набор проблем, мешающих эффективному выполнению операций, например, большое время выполнения заказов, нестабильность доставки заказов, несбалансированные друг с другом операции, ограниченная мощность, поломки оборудования, бракованные материалы, перерывы в работе, ненадежные поставщики, низкое качество ГП, слишком большой объем бумажной работы и многое другое. Менеджеры пытаются решить эти проблемы, создавая запасы, приобретая дополнительные мощности, устанавливая резервное оборудование, приглашая специалистов по «тушению пожаров» и т.д. Однако на самом деле эти действия только скрывают причины проблем. Конструктивный подход заключается в том, чтобы выявить настоящие проблемы и решить их.

Преимущества JIT

В некоторых организациях, внедривших JIT, произошло сокращение запасов на 90 %; площадей, на которых выполняются работы, – до 40 %; затрат на снабжение – до 15 % и т.д. К преимуществам JIT относятся:
·          сокращение запасов материалов и незавершенного производства;
·          сокращение времени выполнения запасов;
·          сокращение времени производства продукции;
·          повышение производительности;
·          использование оборудования с более высокой загрузкой;
·          повышение качества материалов и ГП;
·          снижение объема отходов;
·          более ответственное отношение сотрудников к работе;
·          улучшение отношений с поставщиками;
·          появление привычки конструктивно решать возникающие в ходе работы проблемы.

Проблемы реализации JIT

·          Высокие первоначальные инвестиции и затраты на реализацию JIT (покупка качественного дорогостоящего современного оборудования, затраты на подготовку специалистов и на высокую заработную плату, повышение затрат на производство вследствие небольших партий выпуска и т.д.).
·          Неспособность справляться с непредвиденными обстоятельствами (поломки, забастовки работников поставки и др.).
·          Зависимость от высокого качества поставляемых материалов.
·          Необходимость работать в стабильном производстве, хотя спрос часто колеблется.
·          Снижение гибкости в удовлетворении меняющихся запросов потребителей.
·          Трудность сокращения времени на переналадку и связанных с этим затрат.
·          Неспособность отдельных поставщиков работать в режиме JIT.
·          Проблемы привязки JIT к другим информационным системам партнеров.
·          Необходимость изменения общей планировки сооружений.
·          Работа сотрудников в обстановке повышенного стресса.
·          Отсутствие духа сотрудничества и доверия между работниками.
·          Неспособность отдельных сотрудников взять на себя большую ответственность.

Варианты распространения действия концепций MRP и JIT на цепь поставок

Распространение подхода MRPII на предприятия ЛЦ в соответствии с тенденцией внешней интеграции получило название планирование потребностей предприятия (enterprise requirements planning), или ERP. Пусть система MRP производителя определила требуемый объем поставок какого-то материала. Электронный обмен данными может связать систему MRP с системой поставщика. Тогда поставщик, зная, когда и сколько он должен доставить материалов, может начать составлять графики для своих операций, чтобы успеть к сроку. Если поставщики второго уровня связаны с системой MRP поставщика первого уровня, то они также могут начать свои приготовления. Таким образом, исходное сообщение перемещается по цепи поставок назад, обеспечивая интегрированное планирование в пределах всей ЛЦ.

Технически реализовать систему ERP помогает электронный обмен данными, система электронных платежей, Интернет и др. Проблемы заключаются в том, чтобы добиться полного доверия между организациями, обеспечить наличие согласованных систем на разных предприятиях и т.п. Программное обеспечение ERP стало доступно с 1990-х годов. В настоящее время рынок для него развивается очень быстро, на нем присутствуют такие компании как, SAPAG, BAAN, JD Edwards, SSA, PeopleSoft, Frontstep Inc. Некоторые компании, например Frontstep Inc, работают на территории России и СНГ, причем программное обеспечение адаптировано к российскому законодательству и условиям работы на российских рынках.

JIT заставляет поставщиков менять методы работы, чтобы обеспечивать более быстрые поставки, более высокое качество, меньшие партии и абсолютную надежность. Очевидный способ удовлетворять эти требования – самим поставщикам взять на вооружение методы JIT. Это гарантирует, что вся ЛЦ будет работать согласованно на основе одних и тех же целей и принципов. Концепция эффективной реакции на запросы потребителей (efficient consumer response), или ECR предполагает расширение зоны JIT на всю цепь поставок. Еще используются названия быстрая реакция (quick response, QR), планирование непрерывного пополнения (continuous replenishment planning, CPR).

В условиях ECR сообщение о требуемых материалах идет назад через цепь поставок, в результате чего МР перемещаются вперед, т. е. ECR «протягивает» МР через организации, входящие в ЛЦ.
